5月11日,公司利用周末休息日,组织开展天水产业园供配电系统春季检修工作。此次春检作为园区年度安全生产的核心任务,是保障各单位生产服务设施安全稳定运行的重要基础。

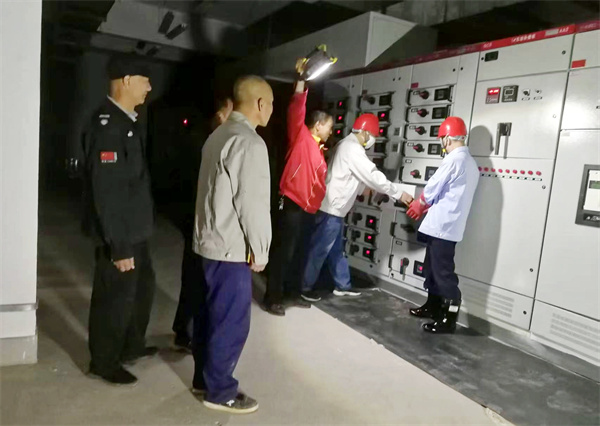

(检修现场)
为确保春检工作高效推进,公司提前谋划,精心制定2025年供配电系统春检工作方案,明确四大重点任务:一是全面排查并消除高低压配电柜、配电箱的安全隐患,完成设备维护润滑及积灰清扫;二是统筹协调各单位同步开展区域电气春检;三是对办公区域配电室常用与备用变压器实施定期切换运行,保障设备性能稳定;四是接通C3配电室内B2实验站专用计量线路,完善新增供电容量的计量配置。后两项任务作为今年春检新增重点内容,对优化园区供电系统意义重大。
在长开厂和二一三公司的全力支持下,公司迅速组建起由专业电工、资深工程师及技术专家构成的三个专项工作组。春检前,工作组成员对方案进行充分研讨与模拟推演,优化停电、送电流程,确保操作规范安全。同时,提前完成放电设备、检测仪器、电力电缆、润滑油等物资的筹备工作。

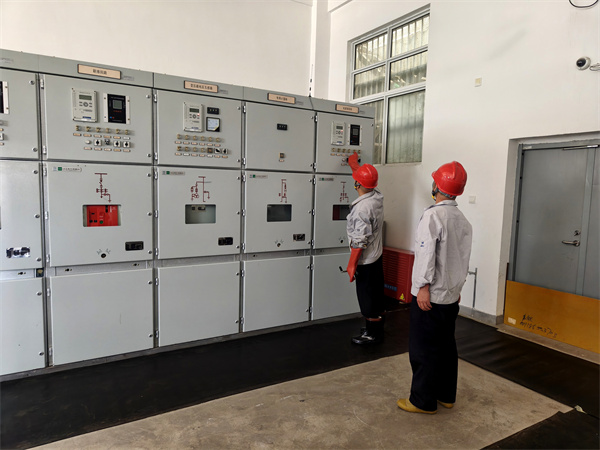

(检修现场)
检修当日,园区各单位统一停电。三个工作组争分夺秒、分工协作,对供电系统的各类设备设施展开全面检修维护。经过一整天紧张有序的作业,系统故障隐患被逐一排除,供配电系统恢复至最佳运行状态。傍晚时分,随着春检工作票签发人批准送电申请,园区各区域电力供应逐步恢复。
此次春检工作组织科学、执行高效,圆满完成了既定目标,为天水产业园安全生产和稳定运营奠定了坚实基础。
